Capability 01
Прозора відповідальність
Призначайте учасників і бачте, хто за що відповідає.

Створюйте, структуруйте та контролюйте проєкти будь-якого масштабу, щоб команда працювала злагоджено та результативно.
Підходить для
Активні
2/ 5
Завершені
1/ 5
В графіку
3/ 5
Сайт-релонч
72%Маркетингова кампанія Q3
45%Mobile-app v2
88%Brand refresh
100%Stripe migration
30%Цифри
500+
проєктів на одну команду
клієнтські дані
3 хв
на створення з шаблону
Easylim AI
100%
видимості прогресу
опитування 2025
Отримайте контроль над усіма завданнями та етапами в одному місці.
Capability 01
Призначайте учасників і бачте, хто за що відповідає.

Capability 02
Створюйте проєкти по різним напрямкам та з різними командами.

Створює проєкт для клієнта, розподіляє завдання між копірайтерами, дизайнерами та таргетологами, відстежує дедлайни.

Розбиває розробку продукту на блоки, налаштовує пріоритети та контролює прогрес через статуси.

Розбираємо детально
5 розділів
Поки команда маленька і веде один продукт — плоского списку задач вистачає. Як тільки з'являється другий клієнт, паралельний реліз або нова продуктова лінія — список перетворюється на стрічку, у якій нічого не знайти. <strong>Проєкт</strong> в Easylim — це контейнер вищого рівня: він тримає задачі, людей, дедлайни і шаблони, які стосуються однієї великої теми. Нижче — коли проєкти реально потрібні, як їх структурувати, і коли вони зайві.
Розділ
Проєкт — це контейнер для задач, об'єднаних спільною метою: запуск нового продукту, рефакторинг checkout, кампанія Q3, обслуговування клієнта Acme. У нього є дата початку, орієнтовна дата завершення, склад команди, набір кастомних статусів і власні шаблони задач. Це не просто папка — це робочий простір з власною конфігурацією.
Чим проєкт відрізняється від робочого простору (workspace)? Workspace — це вся компанія, з білінгом і базою користувачів. Проєкт — це одна ініціатива всередині workspace. У Easylim ви можете мати один workspace «Acme Studio» і всередині нього 30 проєктів: «Клієнт A», «Клієнт B», «Внутрішній бренд», «HR-процеси».
Чим проєкт відрізняється від задачі? Задача — це 1-5 годин роботи однієї людини. Проєкт — це 2-12 тижнів роботи 2-15 людей. Якщо «зверстати лендінг» — задача, то «запустити новий лендінг з усім контентом, тестами і аналітикою» — проєкт із 30 задачами всередині.
Pricing v2 лендінг
Build · спринт 4
Mobile-app v2
Beta · prod
Stripe migration
На паузі · legal
Brand refresh
Зашипили
Розділ
Найпоширеніша помилка — створити проєкт з назвою «Маркетинг» і кидати туди все. Через місяць там 200 задач від трьох клієнтів, двох внутрішніх кампаній і HR-онбордингу. Ніхто нічого не знаходить. Правило просте: один проєкт = одна мета з чіткою датою завершення. Не «Маркетинг», а «Лендінг Pricing v2 — запуск 15 жовтня».
Кроки створення: (1) одне речення про мету проєкту — якщо не вмістилось, проєкт занадто великий, ріжте на 2; (2) додайте 3-8 учасників — більше 15 і проєкт перетворюється на хаос комунікацій; (3) опишіть 3-5 етапів («Discovery → Design → Build → QA → Release») — це будуть ваші мітки або статуси; (4) виберіть кастомні статуси під специфіку (для маркетингу — «Чекає бренда», для розробки — «Чекає QA»).

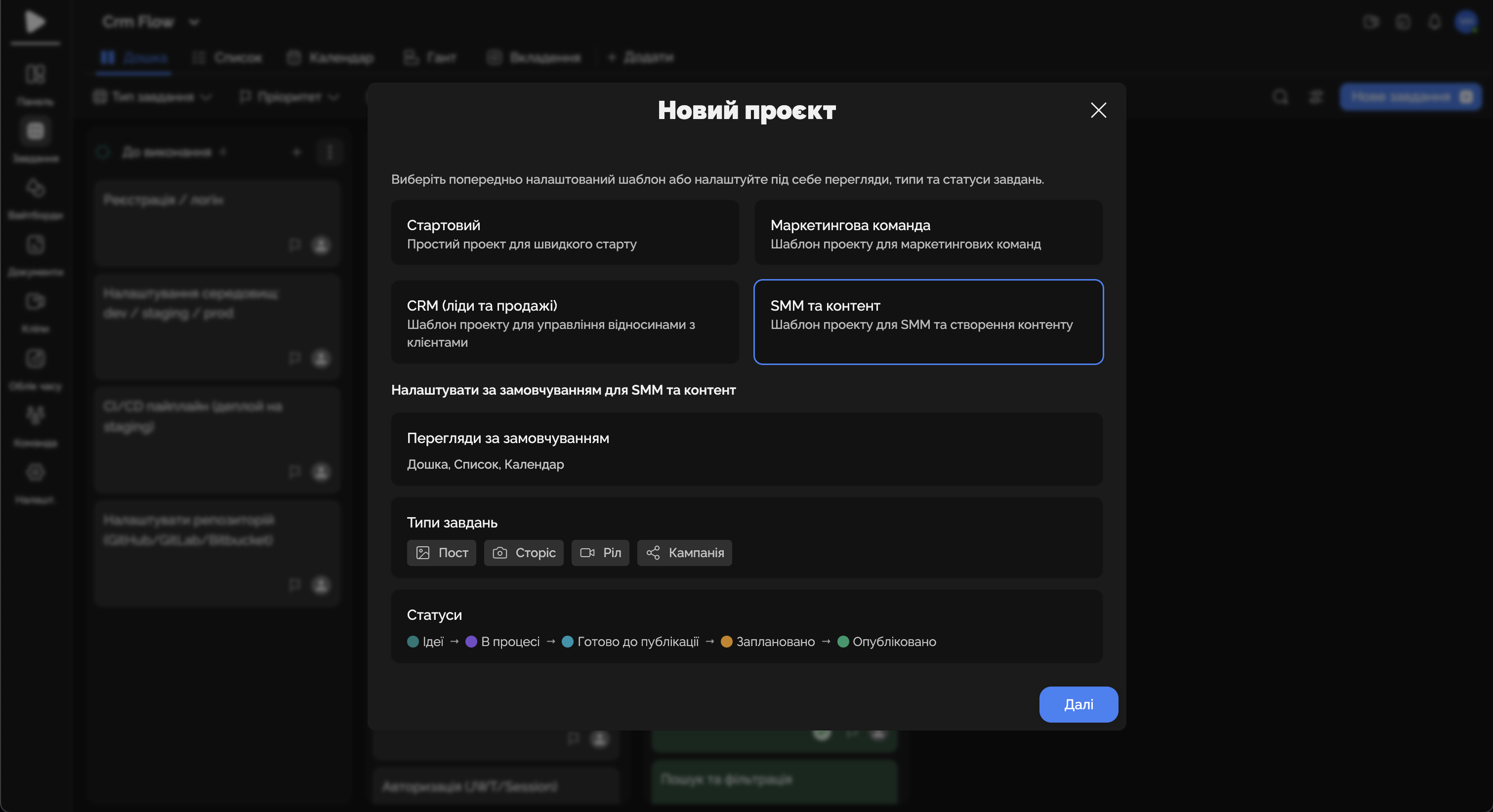

В Easylim ви можете зберегти проєкт як шаблон: один раз налаштували структуру онбордингу клієнта — і кожен новий клієнт створюється з 30 готовими задачами, дедлайнами, відповідальними і статусами за 30 секунд. Це економить 2-3 години на проєкт і прибирає ризик «забули створити задачу про підписання NDA».
Розділ

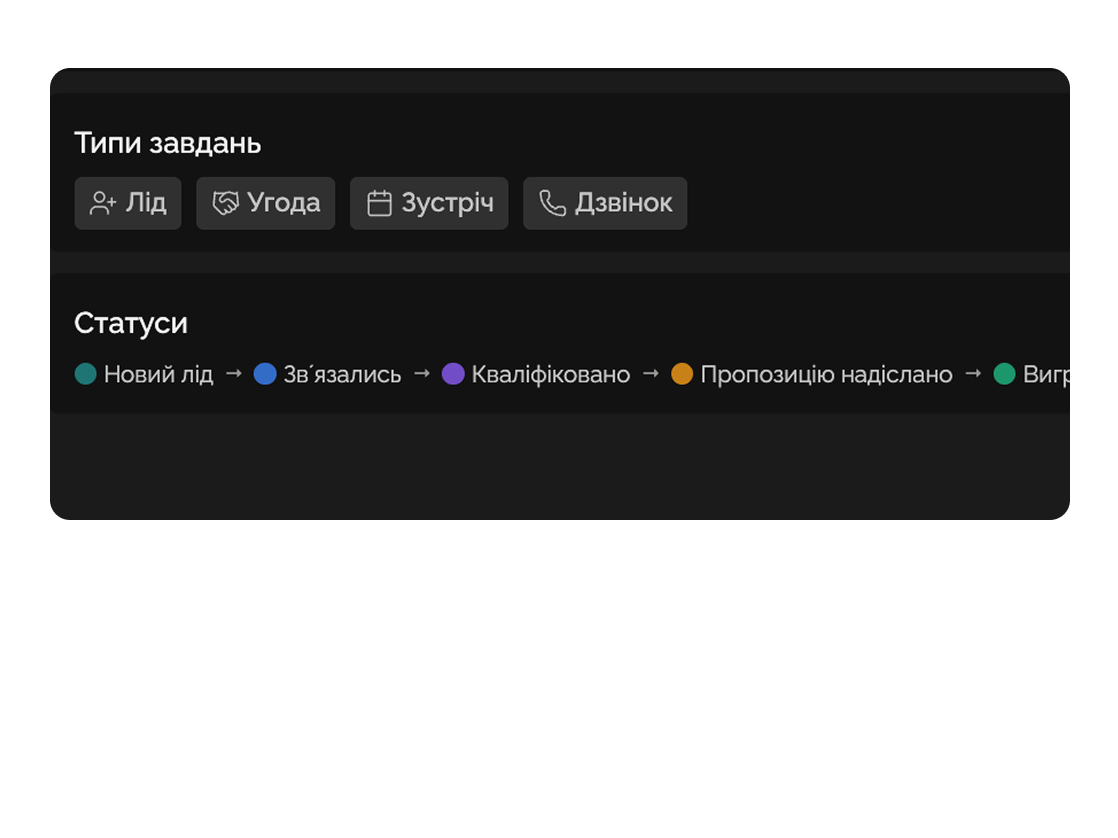

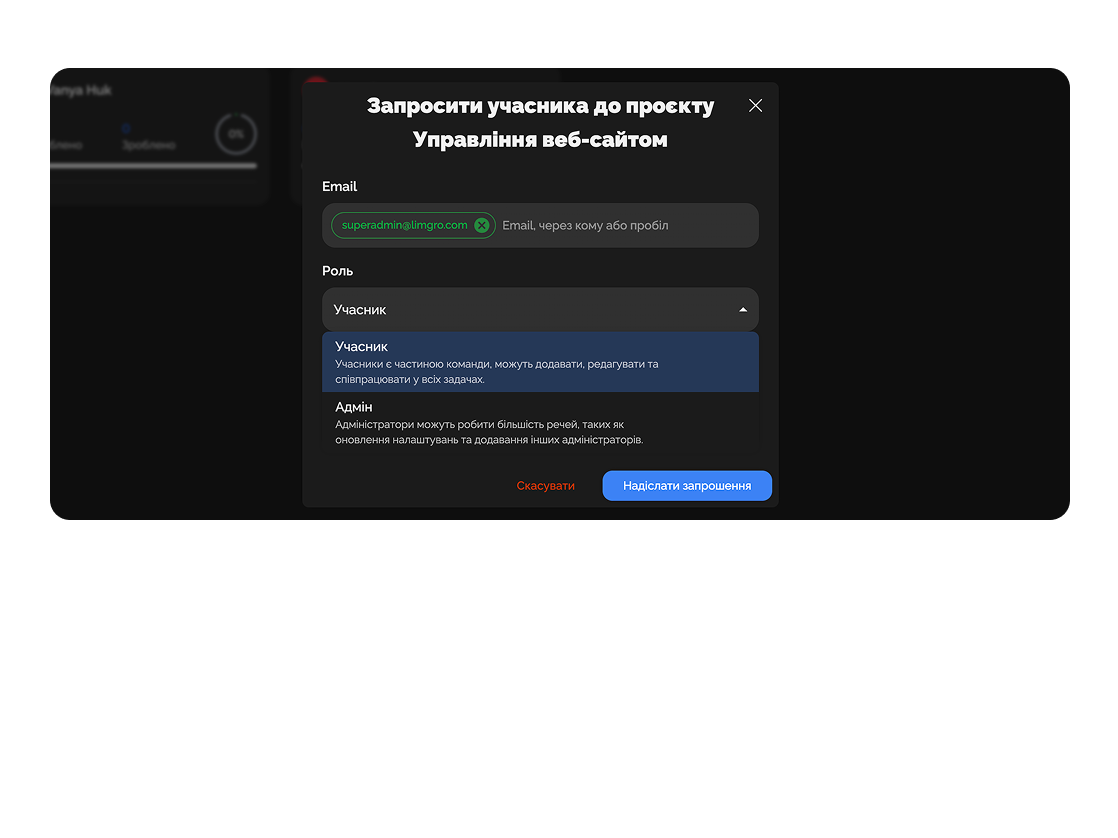

Ролі в проєкті: Owner (повний контроль, видалення), Admin (управління структурою), Member (працює із задачами), Guest (бачить тільки призначене йому, без секретних задач). Якщо ви запрошуєте клієнта в проєкт — давайте йому роль Guest з доступом тільки до «зовнішніх» задач.
Кастомні поля на рівні проєкту — це те, що відрізняє Easylim від загального трекера. Для проєкту-клієнта додайте поле «Контактна особа», «Бюджет», «Договір №». Для розробки — «Component», «Severity», «Browser». Поля автоматично з'являються у всіх задачах проєкту і потім працюють як фільтри: «показати всі задачі по компоненту checkout».
Дозволи на рівні задач: можна зробити, щоб клієнт-Guest бачив тільки задачі з міткою «client-facing» і не бачив внутрішніх обговорень. Якщо у вас 5 клієнтів в одному workspace — це критично, інакше один клієнт випадково побачить дискусію про іншого. Аудит-лог у проєкті показує, хто і коли що змінив — для compliance і для «хто переніс дедлайн на тиждень».
Шаблони задач у проєкті: для повторюваних типів роботи (новий гайд, новий бекап, новий апдейт) створіть шаблон з готовими підзавданнями і checklist. Виконавець натискає «створити з шаблону» — і отримує задачу з усіма правильними полями замість того, щоб згадувати «що ще треба зробити».
guest бачить лише те, що ви дозволите
Розділ
Тиждень 1 — kickoff. Створюємо проєкт із шаблону «Marketing Launch», запрошуємо PM, дизайнера, копірайтера, фронтенда, QA. У шаблоні вже 28 типових задач з дедлайнами відносно дати запуску.
Тиждень 2-3 — Discovery. Дослідження конкурентів, інтерв'ю з продажами, чорновий бриф. PM щотижня дивиться фільтр «прострочені у проєкті» — і реагує. Клієнт через Guest-роль бачить тільки task «Бриф на узгодженні» і коментує там.
Тиждень 4-5 — Build. Дизайнер закінчив макети, фронтенд почав верстку. Кастомний статус «Чекає бренда» показує, де процес гальмується через зовнішніх. Тиждень 6 — QA + Soft launch. Підзавдання checklist «крос-браузер», «mobile», «accessibility» — кожне з власником.
Тиждень 7 — Release + ретро. Закриваємо проєкт, експортуємо звіт по velocity (28 задач за 7 тижнів = 4/тиждень). Те, що працювало, переїздить у шаблон. Те, що ні — у doc «помилки на майбутнє». Наступний лендінг стартує не з нуля.
етапи · таймлайн
M1 · Discovery
M2 · Дизайн
M3 · Build
M4 · Launch
макети · компоненти
Розділ
Якщо у вашій команді 4-6 людей, ви ведете один продукт, у вас немає клієнтів і немає паралельних ініціатив — проста система задач з мітками буде кращою за проєкти. Проєкт у такій ситуації — це зайва бюрократія: вам не треба ізолювати команди, не треба ділити дозволи, не треба окремих шаблонів.
Якщо у вас одна довготривала операційна діяльність (саппорт, продажі, HR) — це не проєкт, це процес. Для процесу краще канбан з кастомними статусами: «Новий лід → У переговорах → Closed-won/lost». Процес не має дедлайну, а проєкт має.
Якщо вам потрібно показати залежності і критичний шлях між великими ініціативами — додатково до проєкту відкрийте діаграму Гантта: вона покаже, де один проєкт чекає на завершення іншого. Дашборд з віджетами по портфелю — для керівників, які дивляться на 10-15 проєктів одночасно.
Правило великого пальця: якщо ви менше 6 людей і один продукт — задачі. 6-30 людей з кількома напрямками — проєкти. 30+ людей з портфелем — проєкти + дашборд + гантт.
✓ достатньо
× бюрократія
правило: < 6 людей + 1 продукт → задачі, без проєктів
